Quando a Anatel anuncia que vai revisar uma regra, a pergunta que o provedor faz é sempre a mesma: quando isso me atinge? A resposta existe, e não depende de estimativa — a própria agência publica, em arquivo aberto e atualizado diariamente, o histórico completo de cada projeto regulatório desde 2015, com a data de entrada e de saída de cada fase. Baixamos esse arquivo e contamos. A resposta curta: a mediana é de 926 dias — dois anos e meio entre o início do processo e a aprovação final. E o arquivo revela algo que a leitura apressada erra: das 40 iniciativas da agenda vigente, apenas uma está em consulta pública — a janela em que a opinião de quem opera entra é bem mais estreita do que parece.
Na seção de dados abertos da agência há um pacote chamado agenda_regulatoria.zip, na área de regulamentação. Ele foi regerado, na versão que usamos, em 31 de agosto de 2026, e traz 25 planilhas.
Três delas sustentam este artigo: agenda.csv, com os itens de cada edição da Agenda Regulatória; status.csv, com 3.411 registros de fase, cada um com data de início e de fim; e status_atual.csv, com a última fase registrada de 270 projetos, somando seis edições da agenda.
É uma base de acompanhamento processual, não de opinião: cada linha é um trâmite datado, com o nome da fase e onde ela ocorreu — área técnica, Procuradoria, Conselho Diretor, Consulta Pública. Os números abaixo saem de contagem direta sobre esses arquivos.
A distância entre 56 dias e quase dez anos é o ponto: não existe prazo típico confiável.
926 dias: quanto leva do começo ao fim

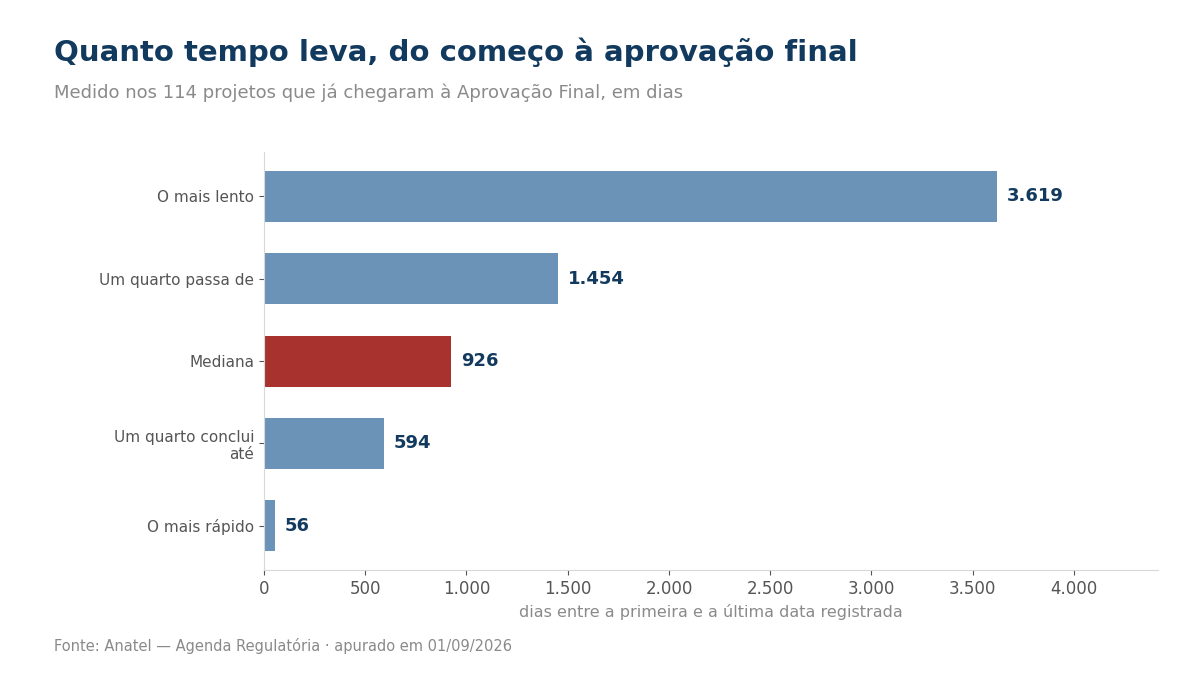

Tomando os 114 projetos que já chegaram à Aprovação Final e medindo da primeira data de início registrada até a última data de fim:
Mediana: 926 dias — cerca de 2 anos e meio
Mais rápido do conjunto: 56 dias
Mais lento: 3.619 dias, quase 10 anos
O quarto mais rápido conclui em até 594 dias
O quarto mais lento passa de 1.454 dias
13 dos 114 levaram mais de cinco anos
A distância entre 56 dias e quase 10 anos diz algo importante sobre planejamento: não existe prazo típico confiável. Quem faz plano de investimento contando que “a nova regra sai ano que vem” está apostando, não planejando. O que dá para saber com precisão é em que fase cada projeto está — e é isso que muda a estimativa de meses para anos, ou o contrário.
A fase mais longa não é a consulta pública nem a decisão do colegiado: é a elaboração do AIR e da minuta, quando o setor ainda não foi formalmente ouvido.
Onde o tempo é gasto, fase por fase

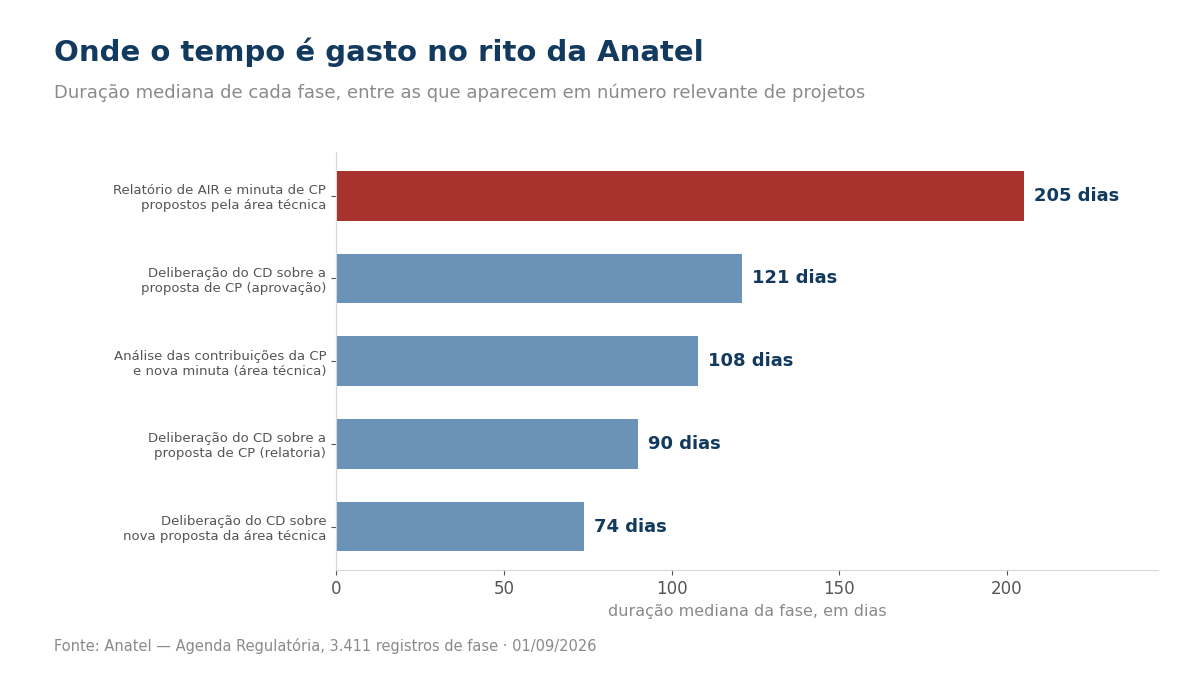

Medindo a duração mediana de cada fase, considerando apenas as que aparecem em número relevante de projetos:
205 dias — Relatório de AIR e minuta de Consulta Pública propostos pela área técnica (262 ocorrências)
121 dias — Deliberação do Conselho Diretor sobre a proposta de Consulta Pública, na fase de aprovação (113)
108 dias — Análise das contribuições da Consulta Pública e nova minuta pela área técnica (151)
90 dias — Deliberação do Conselho Diretor sobre a proposta de CP, na relatoria (273)
74 dias — Deliberação do Conselho Diretor sobre nova proposta da área técnica (152)
Para dimensionar, a fase de consulta pública em si é curta perto disso — e é justamente nela que entra a contribuição de quem opera, do mesmo modo que ocorre nas coletas periódicas que a agência mantém, como as coletas de dados da Anatel.
A leitura mais útil está na primeira linha. A fase mais longa não é a consulta pública nem a decisão do colegiado: é a elaboração da Análise de Impacto Regulatório e da minuta, dentro da área técnica, com mediana de quase sete meses. É o período em que o texto que será submetido à sociedade está sendo escrito — e em que o setor ainda não foi formalmente ouvido.
A segunda leitura é sobre o peso da consulta pública no calendário: depois que ela fecha, a análise das contribuições e a nova minuta levam, na mediana, 108 dias. Contribuição enviada não vira regra na semana seguinte; ela entra num ciclo de mais de três meses.
Os 270 projetos são de seis agendas diferentes
Aqui está a leitura que quase todo mundo erra, e nós erramos primeiro. O arquivo de status atual
traz 270 projetos — mas eles pertencem a seis edições distintas da Agenda
Regulatória: 48 da agenda 15, 68 da 17, 52 da 19, 32 da 21, 30 da 23 e 40 da agenda
vigente, a 25. As edições antigas estão encerradas; o que consta nelas é o último
estado registrado, não a situação de hoje.
A distribuição de situações no conjunto inteiro, portanto, é histórica e não uma fotografia do
presente:
114 — Aprovação Final (concluídos)
28 — Análise pré-CP do Conselho Diretor
28 — Análise pós-CP do Conselho Diretor
18 — Consulta Pública (ver a ressalva abaixo)
18 — Análise da Consulta Pública
17 — Parecer pré-CP da Procuradoria
14 — Excluído da Agenda Regulatória
13 — Elaboração do AIR e da proposta
9 — Parecer pós-CP da Procuradoria
Esses números somam as seis edições. Olhando apenas a agenda vigente (25), com 40
itens, o quadro é outro e bem mais informativo: 14 já em Aprovação Final, 9 em análise pré-consulta no Conselho Diretor, 6 em análise pós-consulta, 6 ainda na elaboração do AIR, 1 em consulta pública, 1 em análise das contribuições, 2 em análise de parecer da Procuradoria e 1 excluída da agenda.
A janela de consulta: uma, não dezoito
No conjunto das seis edições aparecem 18 itens com status “Consulta Pública”. Seria fácil — e
errado — ler isso como 18 consultas abertas. Conferindo a edição de cada um: 5 são da agenda
15, 6 da 17, 4 da 19, 2 da 23 e apenas 1 da agenda vigente. E as datas confirmam: nos itens
das agendas antigas, a última movimentação registrada é de 2016 a 2019.
Ou seja: o status “Consulta Pública” nas agendas encerradas é o último estado em que
aquele item ficou naquela edição — não uma consulta aberta hoje. Da agenda vigente, há uma, e o arquivo diz qual: o item 16, reavaliação dos limites máximos de
quantidade de espectro de radiofrequências estabelecidos pela Resolução nº 703, de 2018,
classificado como prioritário, no tema de gestão econômica da prestação, processo
53500.005818/2025-19. É a mesma proposta que está em consulta com prazo aberto — o teto de espectro
por grupo econômico em cada município.
Isso torna a janela de participação muito mais estreita do que o número bruto sugere, e reforça o
ponto da seção anterior: quando uma consulta abre, ela vem depois de quase sete meses de elaboração
interna em que o setor não foi ouvido — e são poucas por vez. Perder uma custa caro. Para consultas
efetivamente abertas, a fonte a acompanhar é o sistema de participação da agência, não este arquivo,
que é de acompanhamento de projeto regulatório.
Vale a comparação com o que já mostramos ao tratar de uma consulta específica: participar cedo custa pouco e vale mais do que reclamar depois, porque depois da aprovação o caminho é bem mais estreito — e a regra passa a valer para a operação como qualquer outra obrigação decorrente da outorga Anatel.
O que acontece quando um tema morre
Há uma linha no arquivo que merece atenção porque diz muito sobre o processo: a fase “Iniciativa excluída da Agenda Regulatória”, que apareceu 14 vezes, tem duração mediana de 729 dias.
Dois anos entre o projeto parar de andar e sair formalmente da agenda. Para quem acompanha, a consequência prática é direta: um item na lista não significa um item em movimento. Antes de tratar uma iniciativa como ameaça ou oportunidade próxima, vale olhar a data da última fase — o arquivo permite exatamente isso.
Como o provedor usa isso
Três usos concretos, e nenhum exige mais que baixar o arquivo.
Filtrar pela agenda vigente antes de qualquer coisa. É o erro que mais custa tempo nesse arquivo: ele mistura seis edições, e item de edição encerrada parece ativo. A coluna de edição resolve, e o arquivo ainda traz o número do processo e o link de cada item.
Verificar a data da última fase antes de se preocupar. Projeto parado há anos tem comportamento diferente de projeto que acabou de sair da Procuradoria. A mediana de 926 dias é a régua, mas a fase atual é o que informa.
Calibrar a expectativa de prazo. Quando alguém disser que “a Anatel vai mudar essa regra logo”, a base para responder está nos números: mediana de dois anos e meio, um quarto passando de quatro anos, e 13 casos acima de cinco. Isso muda decisão de compra de equipamento, de contrato e de estrutura — as mesmas decisões que aparecem nas obrigações das prestadoras de pequeno porte e no caminho descrito em como legalizar um provedor de internet.
Uma ressalva honesta sobre o alcance destes números: eles descrevem o histórico registrado pela agência, não uma promessa sobre o futuro. E medem o trâmite do processo — não o prazo de adaptação que a norma concede depois de aprovada, que é outra conta e costuma estar no próprio texto aprovado. Quem acompanha o assunto de perto normalmente é quem responde tecnicamente pela empresa, papel do responsável técnico junto ao CFT.
Fonte: Anatel — dados abertos, pacote Agenda Regulatória, arquivo regerado em 31/08/2026. Números apurados por contagem direta sobre agenda.csv, status.csv (3.411 registros de fase) e status_atual.csv (270 projetos), em 1º de setembro de 2026.
